Projet de plancher dans la maison elle-même
Un beau plancher est la moitié du succès de la construction d’une nouvelle maison ou de la réparation d’une ancienne. Aujourd'hui, il existe de nombreuses options pour organiser le revêtement de sol utilisé, tout le monde peut choisir celui qui convient en fonction du portefeuille et des goûts. Mais quel que soit le revêtement choisi, il est important de le poser sur une surface plane. Pour pouvoir réaliser l'isolation, il est important de savoir faire un plancher rugueux dans la maison de ses propres mains.
Lag mount
L'installation du sous-plancher dans une maison en bois ou en brique ne présente pas de différences particulières. Plus important encore, corrigez les retards correctement. Pour les maisons en bois, ce travail est effectué selon sa technologie.
Pour fixer les bûches, il est nécessaire sur la base de la fondation ou sur le grillage. Dans ce cas, la largeur de la base (la saillie de la base sur laquelle le retard sera appliqué) doit être supérieure à 10 centimètres. S'il n'y a pas assez d'espace, vous pouvez faire des coupes dans la bûche ou le bois inférieur. Avant cela, le retard est posé sur les fondations et la marque de la future coupe est faite dans le mur.
Faites attention! Les retards sont placés uniquement sur la fondation ou le grillage avec une couche d'imperméabilisation. Cela empêchera le bois de pourrir. De plus, toutes les parties en bois du sous-plancher doivent être prétraitées avec un antiseptique.
Il est nécessaire de faire un cerclage supplémentaire des planches autour du périmètre et d'y attacher déjà des rondins. Lors de l'installation, il est nécessaire de respecter une distance d'au moins deux centimètres des murs. Les décalages sont eux-mêmes corrigés de manière à rester en place et à ne pas "conduire". Faire un montage dur n'est pas nécessaire.
Le pas et la taille du décalage sont choisis en fonction de la charge future. En règle générale, le pas est compris entre 40 et 60 cm. Le décalage de section peut être compris entre 15 et 10 cm avec une charge importante, entre 15 et 20 cm. S'il n'y a pas de matériau aux dimensions appropriées, vous pouvez utiliser des matériaux plus fins. Dans ce cas, le retard est réduit à 25-30 centimètres.
Installation de sous-plancher
Un plancher de bois brut peut être fabriqué de différentes manières, mais nous considérons celui qui est fabriqué sous la forme d'un "gâteau" multicouche. Le processus lui-même se déroule en plusieurs étapes.
- Montez la barre crânienne. Ce matériau a une petite section transversale (généralement 4 × 4 cm). La poutre est montée sur les côtés de la partie inférieure de la bûche. Au lieu d’un bois d’œuvre crânien, vous pouvez utiliser une planche ordinaire. Il est important qu’elle dépasse d'au moins 4 cm de chaque côté du tronc.
- Nous posons les planches. Ils sont simplement placés sur la barre crânienne (ou sur la planche, avec un décalage fixe). Les battre ou, d'une manière ou d'une autre, ne pas réparer d'une autre manière. Leur objectif principal est de garder l'isolation sur lui-même.
- Nous réalisons des travaux d'étanchéité. Il est préférable d’utiliser un film d’imperméabilisation approprié. Il doit fermer tous les journaux et les planches posées. En outre, toute la hauteur du futur sous-plancher (la distance entre les planches posées sur la barre crânienne et la future surface du sol) est également soumise à une étanchéité.

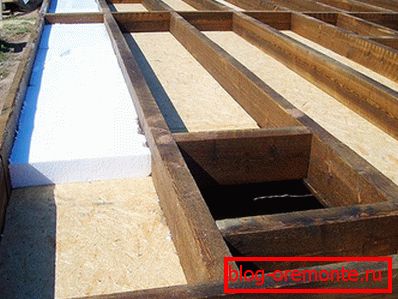

- Couche montée de matériau isolant. Isolation entre les retards. Il est préférable de remplir tout l'espace, en laissant quelques centimètres du haut du lag pour la ventilation.
- Vous pouvez faire un pare-vapeur. La couche de matériau, ainsi que dans le cas des dispositifs d’étanchéité, devrait couvrir toute la surface en allant un peu sur les murs (l’excédent peut alors être coupé).
- Assurez-vous qu'il y a un espace pour la ventilation (au moins 2 cm). Si la distance entre le sommet du retard et le pare-vapeur n'est pas suffisante, les contre-rails de la hauteur requise sont cloués le long du retard.
- Maintenant, vous pouvez poser la parole. Pour cela, des planches ou des matériaux en feuille sont utilisés. Cette dernière option accélère le travail. Des panneaux de particules, OSB ou contreplaqués, posés en plusieurs couches, supportent parfaitement la charge et rendent la surface du sous-plancher parfaitement plane. Si nous parlons de la pose de feuilles de contreplaqué, de panneaux de particules ou de panneaux OSB, elles sont ensuite montées en plusieurs couches. L'emplacement des coutures entre les couches ne doit pas être le même.

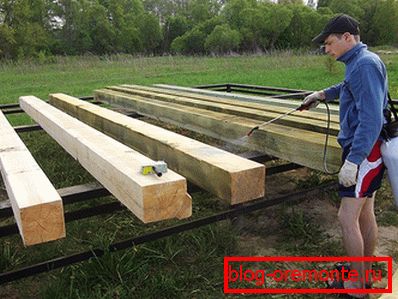

Lors de l'installation du sous-plancher, il est nécessaire de garder certaines nuances. Premièrement, tous les éléments en bois doivent être prétraités avec un antiseptique. Cela devrait être fait au moins deux fois à intervalles réguliers pour absorber les fonds. Il est également nécessaire de s'assurer que le bois utilisé est bien séché. Sinon, le sol rugueux commencera à se déformer.
Deuxièmement, la couche supérieure du sous-plancher (planches ou matériaux en feuille) doit être au moins deux centimètres en retrait de chaque mur. Cet espace est nécessaire pour que l’arbre ne se déforme pas lorsque la température ou l’humidité change. Après la pose, l’espace entre le mur et les panneaux (ou le matériau en feuille) peut être scellé avec un isolant. À l'avenir, cet espace sera comblé par un revêtement de finition de plinthe.
Vous pouvez installer vous-même un plancher rugueux dans une maison en bois. Cela n'exige pas beaucoup de connaissances dans le secteur de la menuiserie. Il est important de surveiller de près le matériel utilisé et de suivre toutes les étapes avec soin et sans hâte.
Vidéo
Cette vidéo montre comment installer le sous-plancher:
